CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA – NGÀY 07.07.2025

cap-nhat-tien-do-thi-cong-du-an-thien-quan-marina-plaza-ngay-07-07-2025-chungcuthienquan.vn4

Thiên Quân Marina Plaza Cần Thơ xin gửi đến Quý khách hàng và nhà đầu tư bản tin cập nhật tiến độ thi công ngày 07.07.2025. Dự án tiếp tục duy trì tiến độ ổn định, đảm bảo chất lượng và an toàn lao động trong quá trình triển khai thi công.

1. THỜI TIẾT, MÁY MÓC THIẾT BỊ, NHÂN LỰC

Thời tiết:

  • Buổi sáng: Nắng

  • Buổi chiều: Nắng

Máy móc thiết bị:

  • Máy cắt, uốn thép: 6 máy

  • Máy đục thép: 2 máy

Nhân lực:

  • Ban Chỉ Huy: 12 người

  • Nhân công: 92 người

2. CÔNG VIỆC THI CÔNG NGÀY 07.07.2025

  • Gia công, lắp dựng cầu thang

  • Lắp dựng ván khuôn dầm sàn tầng 3B

  • Gia công, lắp đặt cốt thép dầm sàn tầng 3B

  • Gia công, lắp đặt cáp DƯL tầng 3B

  • Sắp xếp vật tư thiết bị

3. KẾ HOẠCH TĂNG CA THIÊN QUÂN MARINA AN KHÁNH

  • Gia công, lắp dựng cốp pha dầm sàn tầng 3B

  • Gia công, lắp dựng cốt thép tầng 3B

4. KẾ HOẠCH CÔNG VIỆC NGÀY 08.07.2025

  • Gia công, lắp dựng cầu thang

  • Lắp dựng ván khuôn dầm sàn tầng 3B

  • Gia công, lắp đặt cốt thép dầm sàn tầng 3B

  • Gia công, lắp đặt cáp DƯL tầng 3B

  • Sắp xếp vật tư thiết bị

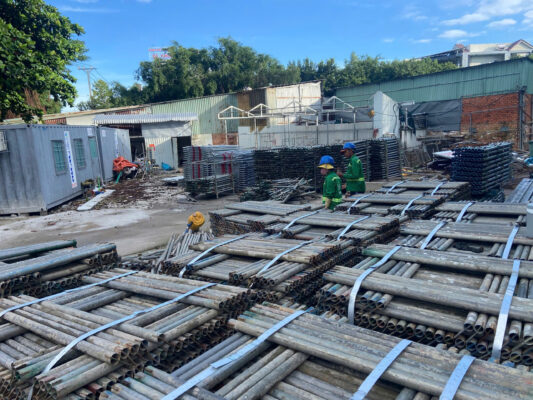

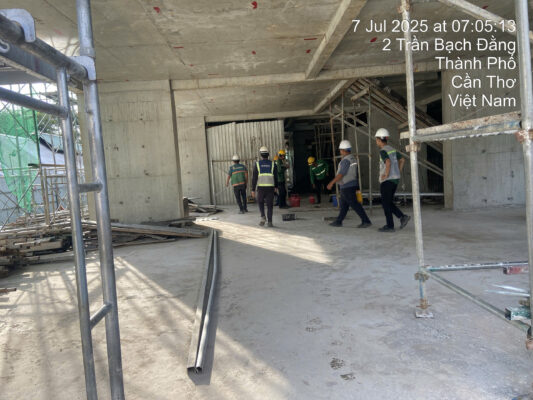

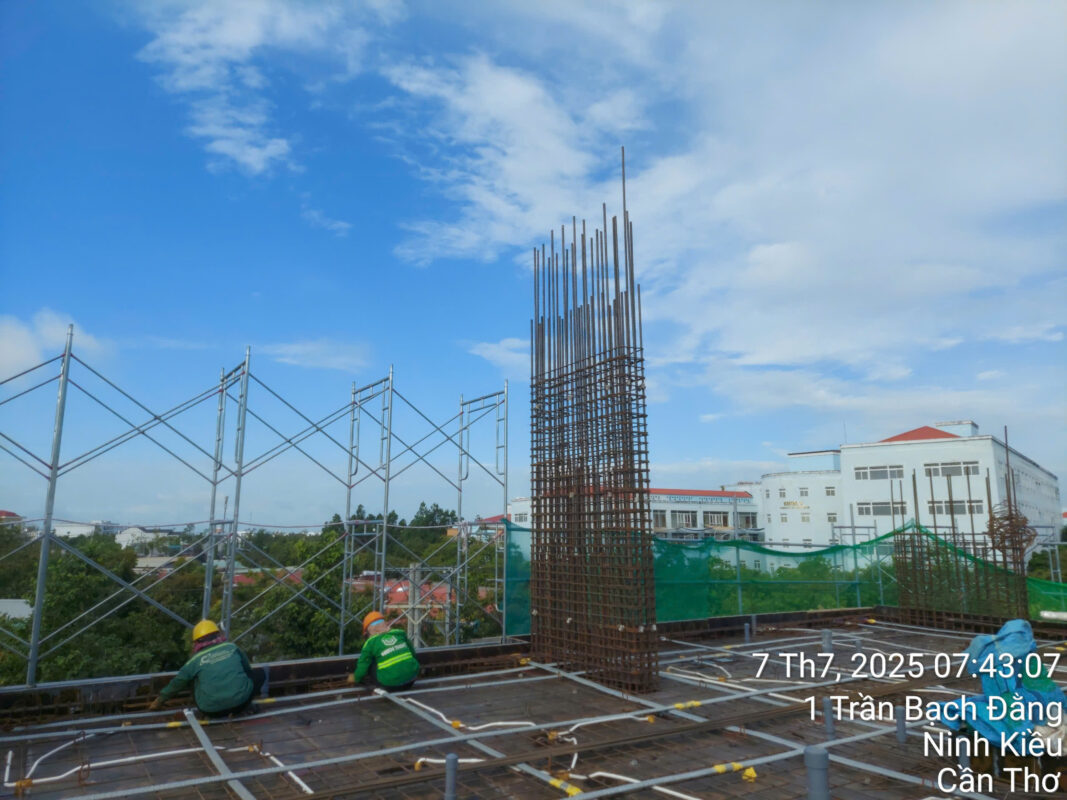

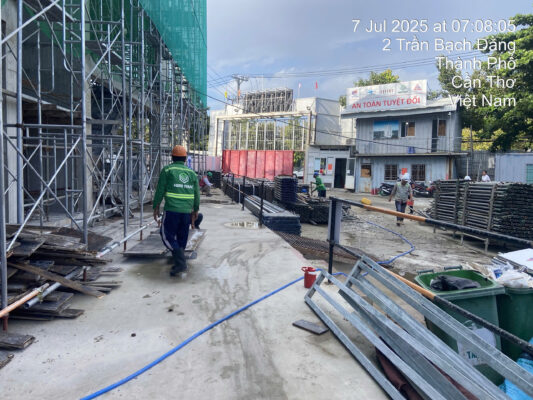

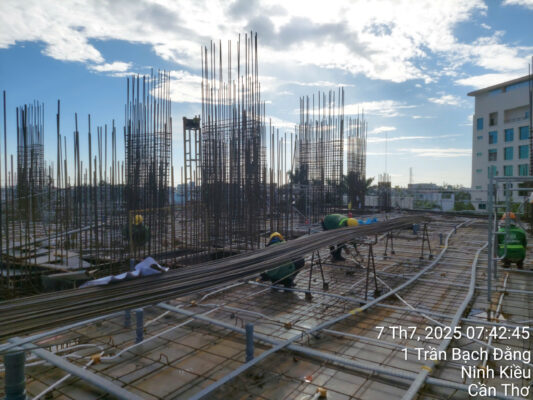

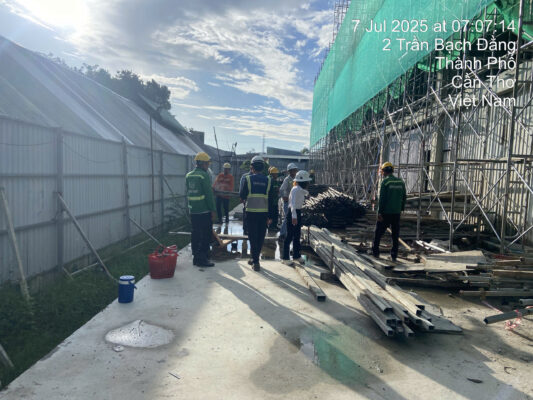

5. HÌNH ẢNH CÔNG TRƯỜNG NGÀY 07.07.2025

Thiên Quân Marina Plaza luôn cam kết minh bạch trong thông tin, cập nhật tiến độ thi công hằng ngày để Quý khách hàng và nhà đầu tư an tâm theo dõi sát sao hành trình phát triển của dự án.

Liên hệ Phòng Kinh Doanh Chủ Đầu Tư để được tư vấn và hỗ trợ:

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

Chat Zalo

0907929994

Contact Me on Zalo
Tin Tức
Giới Thiệu
Tiến Độ
Liên Hệ
