CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA – NGÀY 13.07.2025

cap-nhat-tien-do-thi-cong-du-an-thien-quan-marina-plaza-ngay-13-07-2025-chungcuthienquan.vn5

Thiên Quân Marina Plaza Cần Thơ trân trọng gửi đến Quý khách hàng và nhà đầu tư bản tin cập nhật tiến độ công trình ngày 13.07.2025. Công tác thi công được triển khai nghiêm túc, bài bản nhằm đảm bảo chất lượng và tiến độ dự án.

1. THỜI TIẾT, MÁY MÓC THIẾT BỊ, NHÂN LỰC

Thời tiết:

  • Buổi sáng: Nắng

  • Buổi chiều: Nắng

Máy móc thiết bị:

  • Máy cắt, uốn thép: 6 máy

  • Máy đục thép: 2 máy

Nhân lực:

  • Ban Chỉ Huy: 12 người

  • Nhân công: 47 người

2. CÔNG VIỆC THI CÔNG NGÀY 13.07.2025

  • Gia công, lắp dựng cầu thang

  • Lắp dựng ván khuôn dầm sàn tầng 3B

  • Gia công, lắp đặt cốt thép dầm sàn tầng 3B

  • Gia công, lắp đặt cáp DƯL tầng 3B

  • Sắp xếp vật tư thiết bị

3. KẾ HOẠCH CÔNG VIỆC NGÀY 14.07.2025

  • Gia công, lắp dựng cầu thang

  • Lắp dựng ván khuôn dầm sàn tầng 3B

  • Gia công, lắp đặt cốt thép dầm sàn tầng 3B

  • Gia công, lắp đặt cáp DƯL tầng 3B

  • Sắp xếp vật tư thiết bị

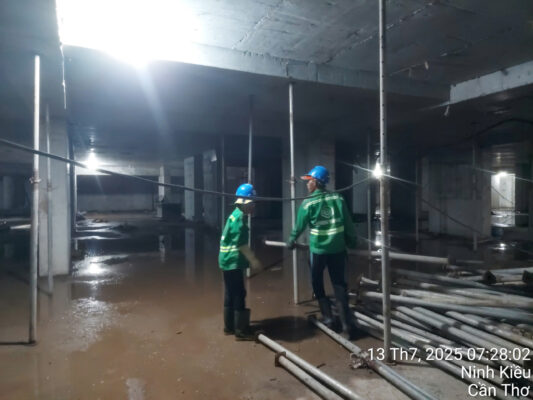

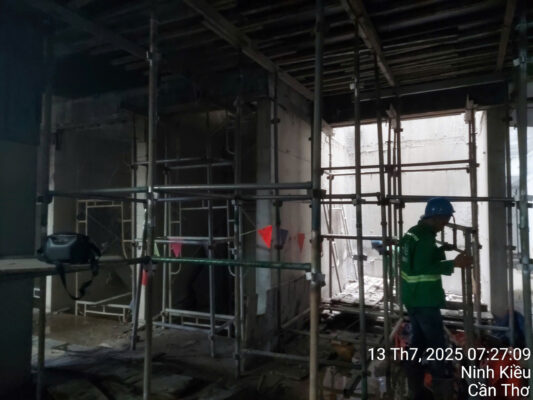

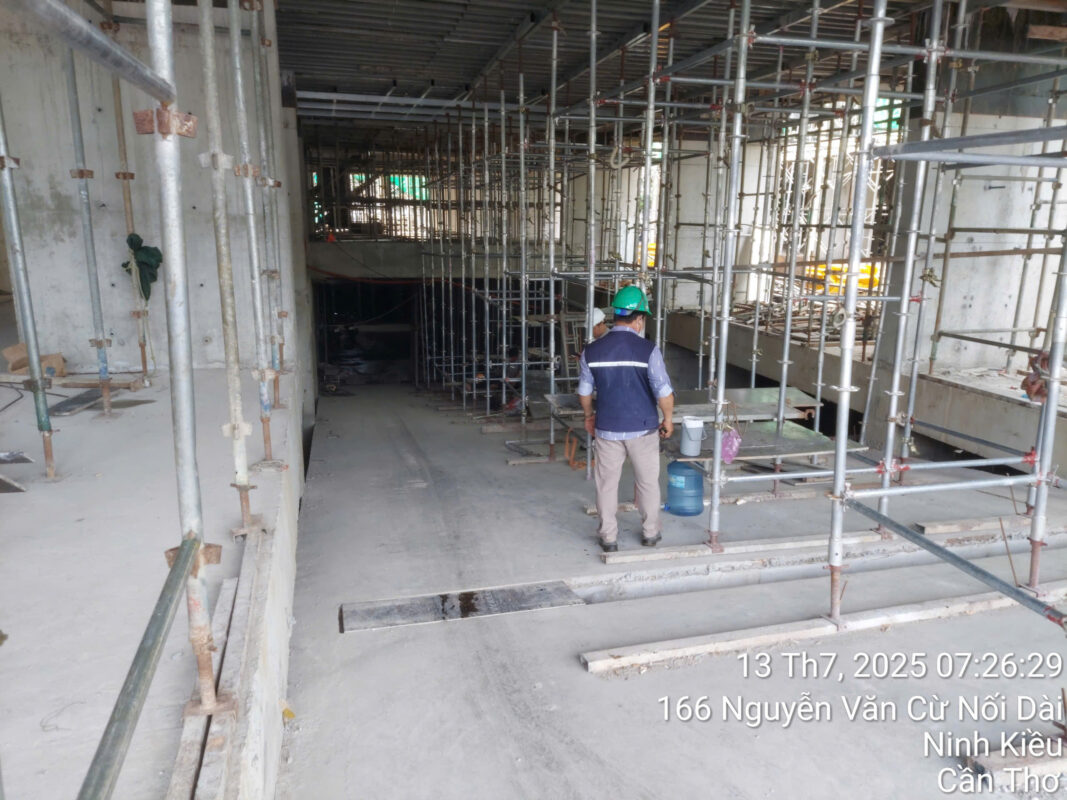

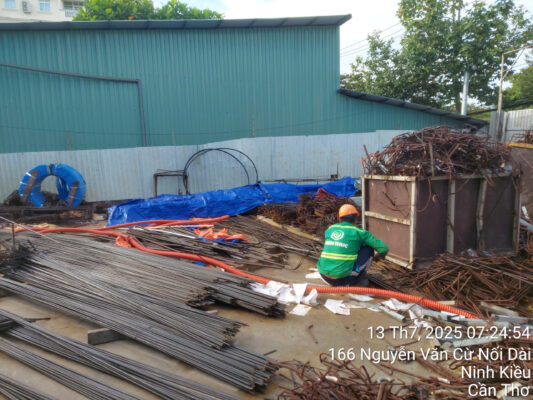

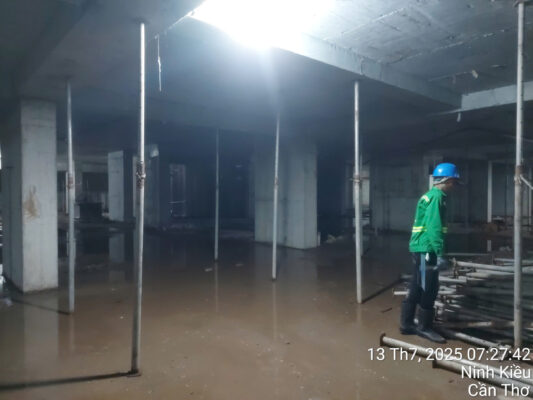

4. HÌNH ẢNH CÔNG TRƯỜNG NGÀY 13.07.2025


Thiên Quân Marina Plaza luôn minh bạch thông tin, cập nhật tiến độ mỗi ngày và đồng hành cùng Quý khách hàng trên hành trình đầu tư – an cư – phát triển.

Liên hệ Phòng Kinh Doanh Chủ Đầu Tư để được tư vấn và hỗ trợ:

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

Chat Zalo

0907929994

Contact Me on Zalo
Tin Tức
Giới Thiệu
Tiến Độ
Liên Hệ
